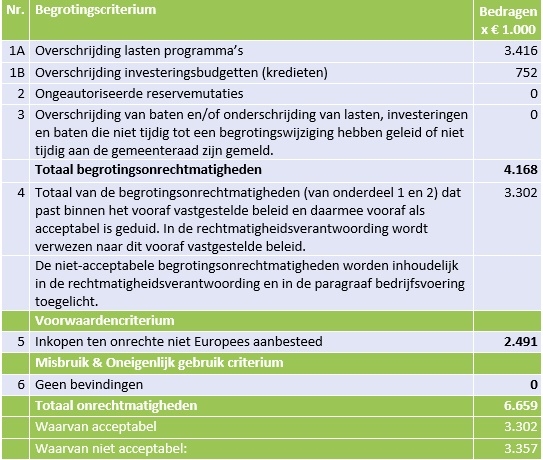

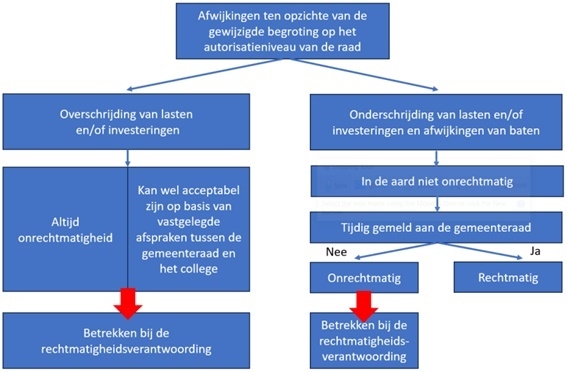

Bij de jaarrekening 2023 zouden de acceptabele overschrijdingen de begrotingsonrechtmatigheid opheffen. Omdat tegenover de overschrijdingen extra baten staan was dat een acceptabele overschrijding geweest. Echter in oktober 2024 is de Kadernota Rechtmatigheid 2024 verschenen. Op grond van die nota, en dus in tegenstelling tot vorig jaar, heffen de acceptabele overschrijdingen de onrechtmatigheid niet meer op.
Toelichting lastenoverschrijdingen op programma’s, investeringen en projecten
Programma 1 - De mens centraal (€ 3.074.000,-)
De lastenoverschrijding wordt met name veroorzaakt door de opvang van ontheemden uit Oekraïne. Daarvoor is € 3,4 miljoen meer uitgegeven dan geraamd. Tegenover deze lasten staan niet geraamde daaraan gerelateerde baten van € 4,5 miljoen. Omdat deze baten de lastenoverschrijding ruim compenseren betreft dit een acceptabele overschrijding.
Programma 3 - Levendige dorpen (€ 342.000,-)
De lastenoverschrijding betreft voornamelijk de lasten van de specifieke uitkering versterking bibliotheken. Tegenover deze lasten staan niet geraamde daaraan gerelateerde compenserende baten van € 228.000.
Voor de resterende lastenoverschrijding van € 114.000 geldt dat deze overschrijding toe ziet op een hogere toerekening van overhead op dit programma. Zoals in de "algemene toelichting en inleiding bij programma's" staat vermeld geeft dit een voordeel op programma 6. Desondanks blijft € 114.000 van deze overschrijding niet acceptabel.
Begrotingsrechtmatigheid investeringen en projecten
Onderstaande investeringen en projecten zijn overschreden. De overschrijdingen zijn hieronder toegelicht.
Investering/project Overschrijding
Riolering Hekelstraat € 80.000
Reconstructie Hekelstraat € 127.000
Vervangen tennisveld/Sportpark Bronzenwei € 123.000
Openbaar gebied Bleekvelden € 180.000
In het overzicht van investeringen en projecten staan € 242.000
16 kredieten met een budgetoverschrijding kleiner
dan de rapporteringsgrens van € 50.000,-.
Totaal overschrijdingen € 752.000
De investering Herinrichting Heuvel, Bezorgrshof, Achter de Kerk maakt onderdeel uit van Projecten in het centrum van Geldrop t.b.v. centrumvisie Geldrop. Per saldo worden deze kredieten niet overschreden.
De investering Herinrichting Eindhovenseweg; busbaan Hooge Akker-gemeente grens, maakt onderdeel uit van "reconstructie Eindhovenseweg, gedeelte Gijzenrooiseweg-gemeentegrens Eindhoven”.
